Das hier ist unser Testprojekt in Eisenberg: Jedes Bild, jede
Frage, jede Antwort und jede Zahl stammt unverändert aus dem
BauTV+ Portal.
Eisenberg in Thüringen, Jenaer Straße: Auf dem Gelände eines
stillgelegten Heizwerks baut der Saale-Holzland-Kreis sein neues
Dienstleistungszentrum. Fünf Geschosse, rund 9.100 m² in
Holz-Hybrid-Bauweise, künftig die zentrale Anlaufstelle für die
Bürger des Landkreises und Arbeitsplatz für rund 230 Mitarbeiter
der Kreisverwaltung.
Bauausführend ist Züblin. Für das Team vor Ort heißt das:
erst der Abriss des alten Heizwerks samt Schornstein, dann ein
Neubau mit vielen Gewerken und ein öffentliches Projekt, bei dem
Kreistag, Presse und Bürger mitschauen. Jeder Bauabschnitt muss
später nachvollziehbar sein.
Am 08.11.2024 geht Kamera 1 in Betrieb. Ab jetzt entsteht
alle 15 Minuten ein Bild, Tag und Nacht, 597 Tage lang. Was daraus
wird, lesen Sie hier: Kapitel für Kapitel, so wie es die Kamera
gesehen hat.
SIE FRAGEN, CHATBOB ANTWORTET. DER KI-ASSISTENT IM BAUTV+ PORTAL:
Wann begann der Abriss? Zeige mir ein Bild davon.
Der Abriss begann am 15.11.2024. Ich setze das Archiv auf dieses Datum, damit du das Bild sehen kannst.
Dieses Bauvorhaben beginnt mit einem Abriss: Bevor neu gebaut werden
kann, muss das alte Heizwerk weichen. Die Kamera hat vom ersten Tag

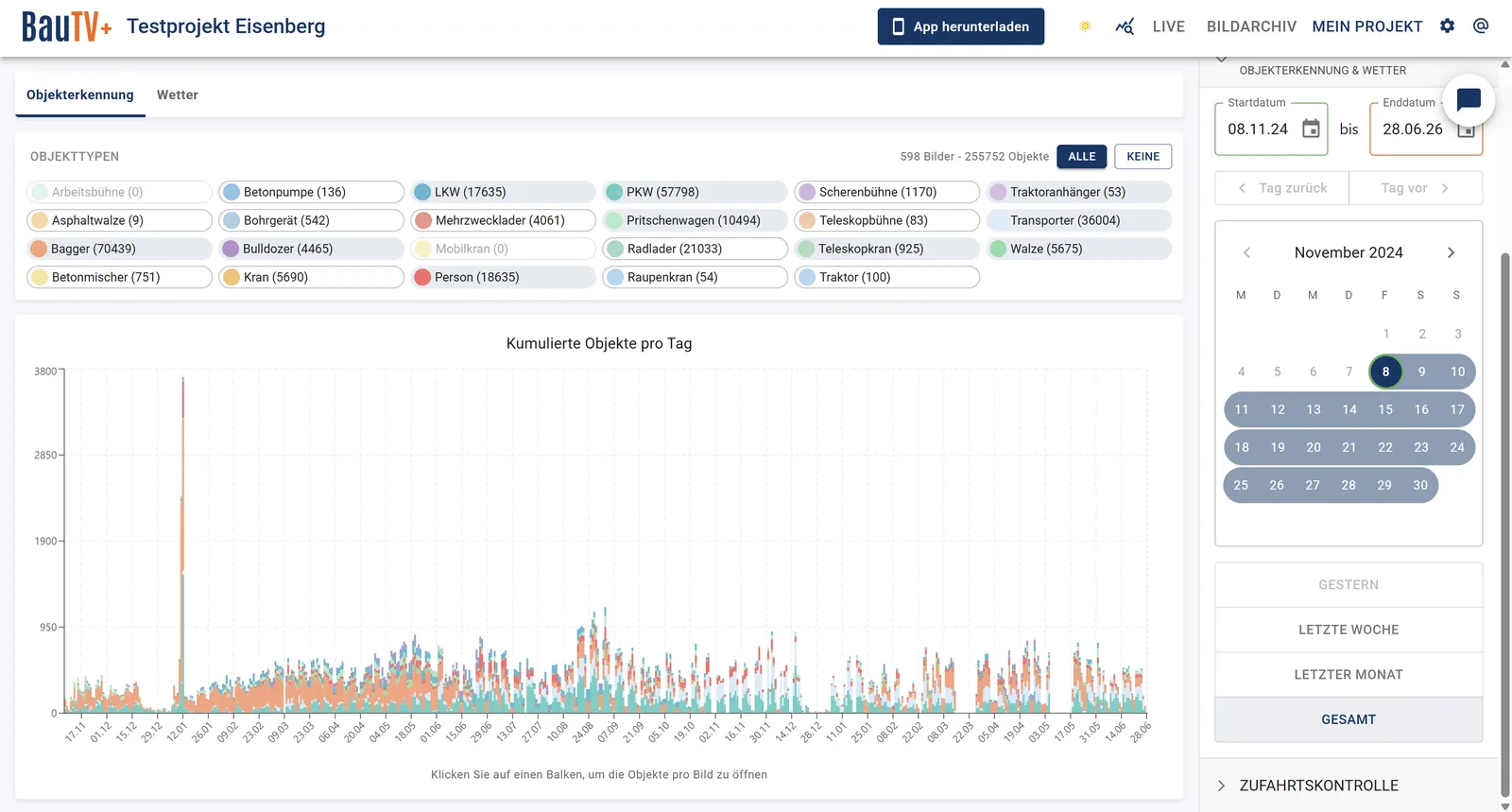

an zugesehen, die KI hat mitgezählt: 70.439 Bagger-Erkennungen
im Projektzeitraum. Unten läuft er, der Abriss: Kamera 1, ungeschnitten.
DER BAUHERR HÄTTE GERN BILDER VOM FESTAKT. FRÜHER: ARCHIV DURCHSUCHEN. HEUTE:
Zeige mir ein Bild von der Grundsteinlegung

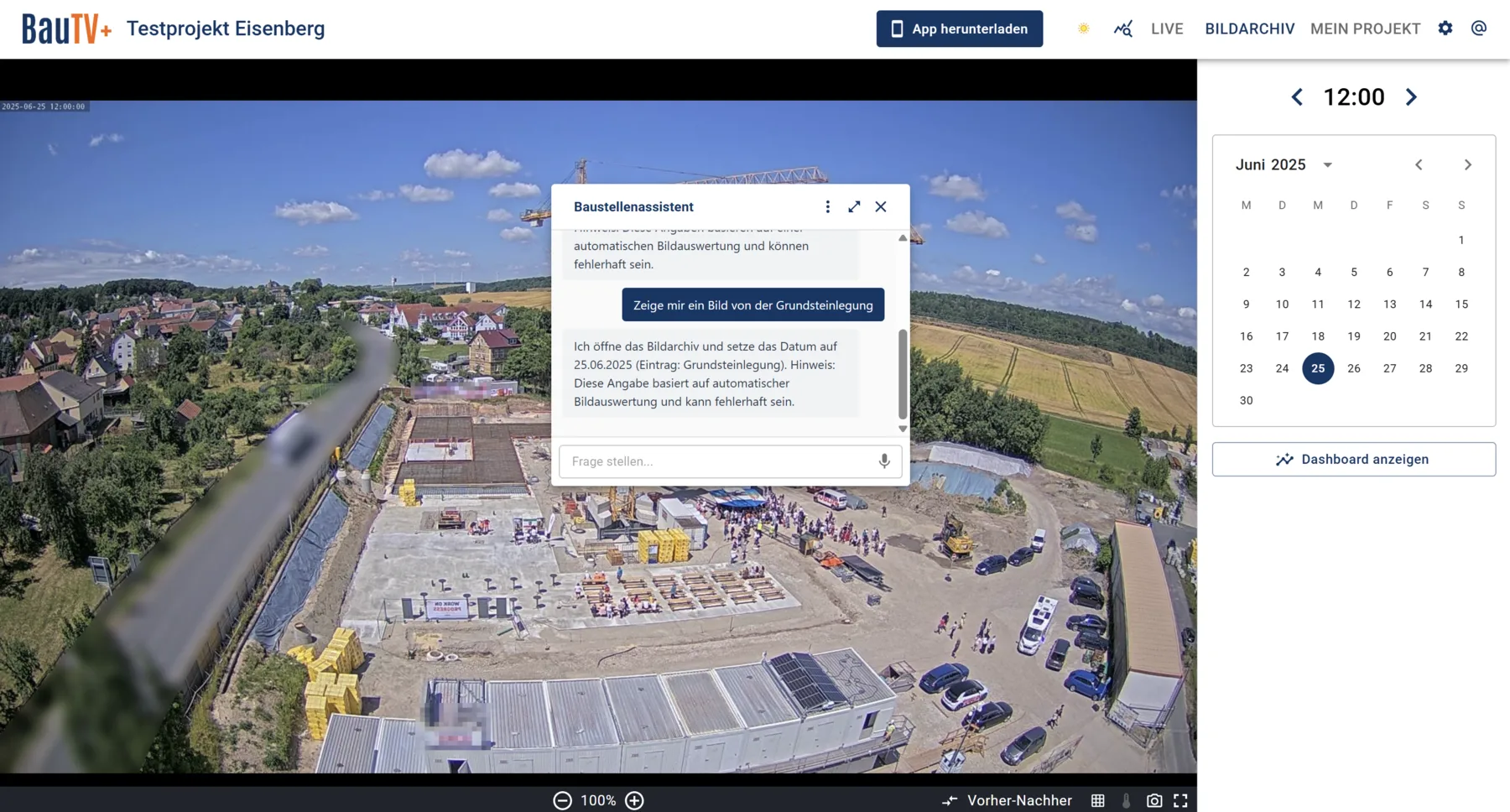

Ich öffne das Bildarchiv und setze das Datum auf 25.06.2025 (Eintrag: Grundsteinlegung).

DER GERÜST-NACHTRAG LIEGT AUF DEM TISCH. WIE LANGE STAND ES WIRKLICH?
Von wann bis wann war das Gebäude voll eingerüstet?

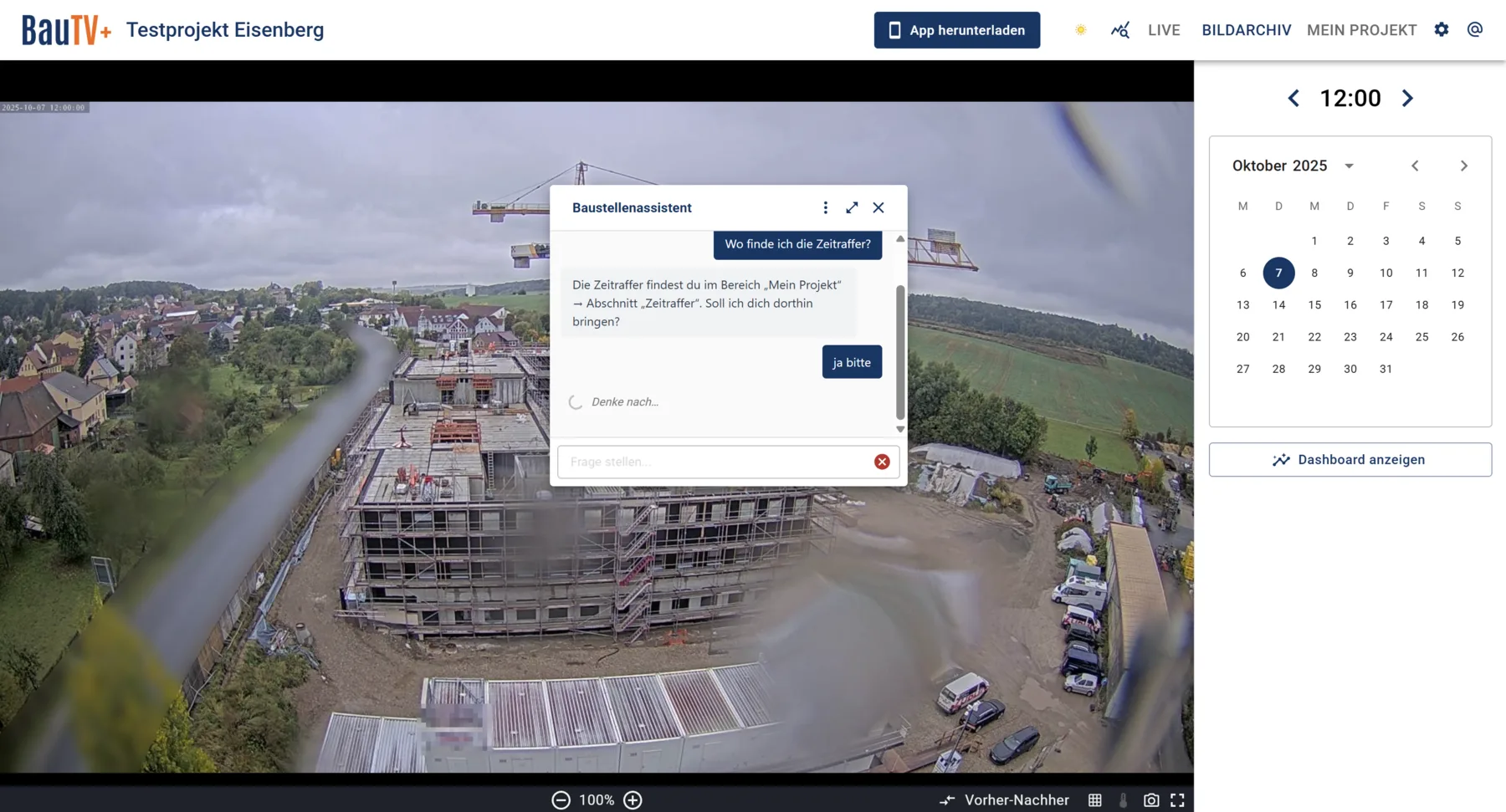

Laut den Bautagebuch-Einträgen war das Gebäude ab dem 07.10.2025 vollständig eingerüstet; das Gerüst blieb mindestens bis zum 07.06.2026 bestehen.
Acht Monate Standzeit, auf den Tag belegt.
Damit geht man anders in eine Nachtragsverhandlung.
Niemand hat dafür ein Foto gesucht. Die Frage genügte.

Wie viele Tage war der Kran auf der Baustelle?
Meintest du den Turmdrehkran, den Mobilkran oder alle Krane zusammen?
Es geht um die Abrechnung — wir haben da ein Missverständnis, was die tatsächliche Anzahl der Tage angeht. Fangen wir mit dem Haupt-Turmdrehkran an.
Laut Bautagebuch: „equipment_arrived“ am 10.06.2025, „equipment_removed“ am 02.02.2026 — inklusive beider Tage sind das 238 Tage (237, falls der 02.02. bereits der erste Tag ohne Kran war). Hinweis: Diese Angaben basieren auf automatischer Bildauswertung und können fehlerhaft sein.
Kran-Tage sind bares Geld. Wenn die Rechnung nicht zur eigenen
Erinnerung passt, beginnt sonst die Sucherei: alte Mails, Lieferscheine,
wer war wann vor Ort? Hier stehen Ankunft und Abbau auf den Tag genau
im Bautagebuch, und ChatBob rechnet gleich beide Lesarten vor.
AUCH SO EINE FRAGE, DIE SONST DISKUSSIONEN KOSTET:
Gibt es Bilder vom Tag, als die Bewehrung abgenommen wurde?
Bewehrungsmatten tauchen im Bautagebuch am 02.07., 03.07., 06.07. und 09.07.2025 auf. Einen eindeutigen Abnahme-Eintrag gibt es nicht — soll ich dich zum Bautagebuch für den 09.07.2025 bringen, damit du die Bilder dort prüfst?
Kein eindeutiger Eintrag? Dann sagt ChatBob genau das und bietet den
Sprung zu den Bildern an. Erfunden wird hier nichts.
ZWEI WOCHEN NICHT VOR ORT GEWESEN? EIN SATZ GENÜGT:
Gib mir eine Zusammenfassung was im Mai los war
Im Mai 2026 war durchgehend viel Präsenz zu sehen: besonders Bagger fast täglich, dazu regelmäßig LKW und teils viele PKW im Bild. Auffällig aktiv waren der 21., 27. und 28.05. — dort waren Bagger auf bis zu 57 Bildern pro Tag zu sehen, mit bis zu 8 gleichzeitig.
Die Antwort kommt in Sekunden, mit Daten und Spitzentagen. Und weil
die Kamera auch jeden gewöhnlichen Dienstag festhält, zählt die KI
das ganze Projekt über mit:



FRAGEN AUS DEM BAUALLTAG, ANTWORTEN DIREKT AUS DEM PORTAL
Wie lange hat der Rohbau gedauert?
Vom 24.07.2025 bis zum 23.01.2026, insgesamt 168 Tage.
In welcher Woche wurde das Dach gedeckt?
Die Dachabdichtung wurde am 08.04.2026 als vollständig dokumentiert: Kalenderwoche 15.
Wann wurde bei mehr als 30 Grad gearbeitet?
Zwölf Tage mit über 30 °C und Erkennungen auf Kamera 1, vom 14.06.2025 bis zum 28.06.2026. Dazu das Angebot: „Soll ich dich ins Dashboard bringen, damit du die Bildbelege siehst?“
Wie viele Frosttage gab es auf der Baustelle?
90 Frosttage (Tiefsttemperatur ≤ 0 °C) in den verfügbaren Wetterdaten, Tag für Tag gezählt.
Gab es Arbeitstage trotz Schnee?
Ja, z. B. am 12.01.2026: 4,1 cm Schnee und trotzdem viele Maschinen- und Personen-Bilder. Schneehöhe und Aktivität stehen für jeden Tag nebeneinander.
Wann waren die meisten Fahrzeuge gleichzeitig auf dem Gelände?
Am 16.12.2025: maximal 50 Fahrzeuge in einem Bild.
Zeige mir den Stand vom ersten Montag im Februar.
02.02.2026, KW 6: Phase „Außenwände und Fassade“, durchgehende Schneedecke, vollständig eingerüstet, Verglasungen eingebaut. Und auf „zeig mal das Bild“ öffnet ChatBob den Bildbetrachter. Rechts das Ergebnis: 6:00 Uhr morgens im Schnee.
FREITAGNACHMITTAG, DIE GESCHÄFTSLEITUNG FRAGT NACH DEM STAND:
In welcher Phase befindet sich die Baustelle aktuell?
Die Baustelle befindet sich aktuell in der Phase „Fassade und Mauerwerk“ (Stand 31.05.2026). Hinweis: Diese Angaben basieren auf einer automatischen Bildauswertung und können fehlerhaft sein.
DER HINWEIS AM ENDE STEHT DA IMMER
ChatBob kennzeichnet jede KI-Antwort als automatische
Bildauswertung. Bevor eine Zahl in den Nachtrag oder den Bericht
wandert, prüfen Sie das Bild dazu. Den Sprung dorthin liefert
ChatBob gleich mit.

Am Ende jedes Projekts steht der Film. Der Zeitraffer ist der Grund,
warum viele Kunden starten. Die lückenlose Dokumentation ist der Grund,
warum sie bleiben. Und das hier ist nicht irgendeiner: Es ist der Film
zu genau diesem Projekt, vom alten Heizwerk-Schornstein bis zur
fertigen Fassade.
597 Tage nach dem ersten Bild steht an der Jenaer Straße ein
fünfgeschossiger Neubau in Holz-Hybrid-Bauweise, der künftig rund
230 Mitarbeitern der Kreisverwaltung Platz bietet. Aus dem Gelände
des alten Heizwerks ist das neue Dienstleistungszentrum des
Landkreises geworden. Und jeder Schritt dorthin ist dokumentiert.
DIE BILANZ · 08.11.2024 – 28.06.2026
Alle Projekte, alle Kameras, ein Dashboard. Und für jedes Projekt entsteht
dieselbe lückenlose Dokumentation: automatisch, DSGVO-konform, Server in Deutschland.
DER UNTERSCHIED IM ALLTAG
10.000+ BAUPROJEKTE SEIT 1997 · 1.000+ KAMERAS IM FELD
















Im Basispaket für 199 €/Monat ist schon alles drin: Full-HD-Kamera,
LTE-Verbindung, Cloudportal, Bildarchiv, Zeitraffer zum Projektende.
Das komplette KI-Paket mit ChatBob, Bautagesbericht, Wetterstation
und Zufahrtskontrolle kostet dazu aktuell die Hälfte:
49 statt 99 €/Monat. Mieten oder kaufen, Festpreis im Angebot.
Monatliche Kosten ohne ChatBob
DIE KLEINEN ZEITFRESSER · BEISPIELRECHNUNG PRO MONAT
Durchs Bildarchiv scrollen, bis der richtige Tag gefunden ist~6 h390 €
Falsches Bild: zurück, weiterklicken, nochmal~3 h195 €
Abends den Bautagesbericht tippen, Fotos zuordnen~5 h325 €
„Wie war das Wetter am 12.?“: App auf, Ort, Datum, ablesen~1 h65 €
Einzeln Minuten. Übers Projekt: 15 h Bauleitung× 65 €/h≈ 975 €
BauTV+ komplett: Kamera, Portal, Zeitraffer und das ganze KI-Paket199 € + 49 €248 €
